我司奉化項目指揮部通過積極與奉化建設局及當?shù)卣臏贤▍f(xié)調,多形式、多渠道反映拆遷問題,積極敦促政府盡快解決征地拆遷工作,在指揮部的不懈努力下,截至2017年8月15日,奉化項目長汀路工程三大拆遷難題中的波導廠職工宿舍樓和長汀村“釘子戶”兩大拆遷難點完成征地拆遷工作。
2017年7月28日,長汀村“釘子戶”完成拆遷。
2017年7月11日波導廠職工宿舍樓開始進場拆遷,截止8月15日宿舍樓和征地紅線內的苗木、小型構筑物清理完成,為打通長汀路東環線至金鐘路段起了重要的作用。隨后指揮部組織施工單位即刻做好該路段的施工準備,立即進場對吳墩河箱涵進行河道圍堰和基坑拉森樁圍護施工。
上述兩大區域完成拆遷后,奉化市政道路PPP項目中僅剩長汀路應家山村一處征地拆遷問題尚待解決,兩大拆遷難題的解決為長汀路工程建設的進一步推進提供了有力保障。

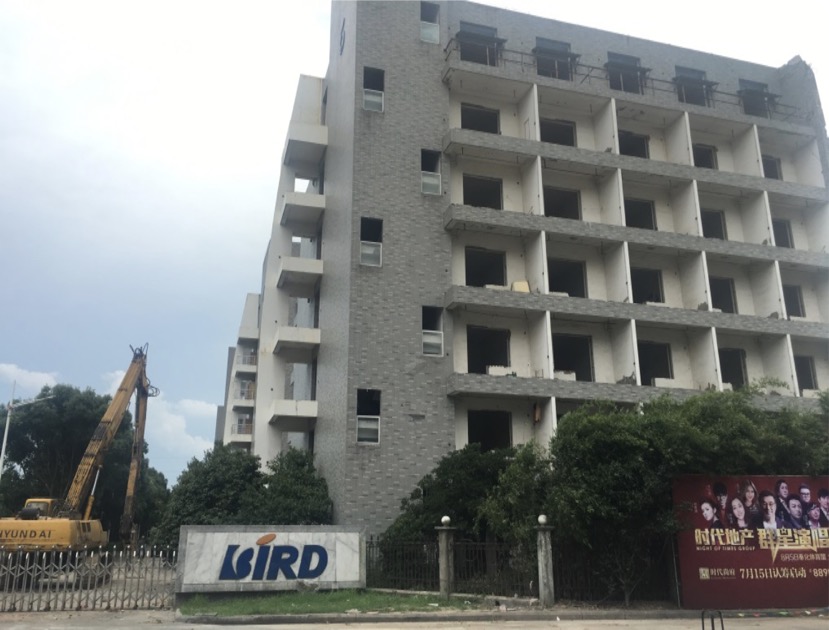

波導廠區宿舍拆遷前(7月11日)

波導廠區宿舍拆遷后(8月10日)
波導廠區施工紅線范圍臨時圍護

波導區域河道臨時圍堰

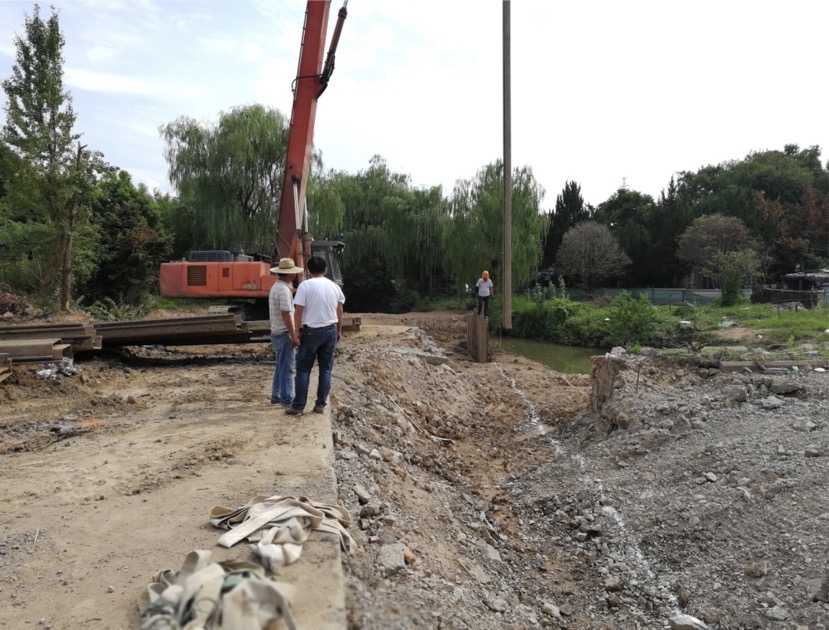

波導區域箱涵拉森鋼板樁基坑圍護施工

長汀村“釘子戶”拆遷前(7月28日)

長汀村“釘子戶”拆遷后
